طلب ترخيص (تعلية) أكثر من ٤ أدوار وحتى ١١ دور

المستندات والرسوم أدناه منقولة حرفيًا من كشف حي وسط الرسمي (كود التقرير 83)، دون إضافة شروط أهلية أو خطوات تقديم لم يذكرها الكشف.

كشف الرسوم

الرسوم الأولية

رقم الوعاءاسم الوعاءالقيمة المبدئية
1273رسم تنمية الموارد المالية للدولةبلا مبلغ ثابت في الدليل — يحدده المكتب
89ضريبة الدمغة٦٠٫٠٠ ج
1157رسم فحص ترخيص٦٠٫٠٠ ج
2838مقابل خدمة رسائل نصية SMS٥٫٠٠ ج
2939ضريبة شهداء وضحايا ومفقودي ومصابي العمليات الحربية والإرهابية٥٫٠٠ ج

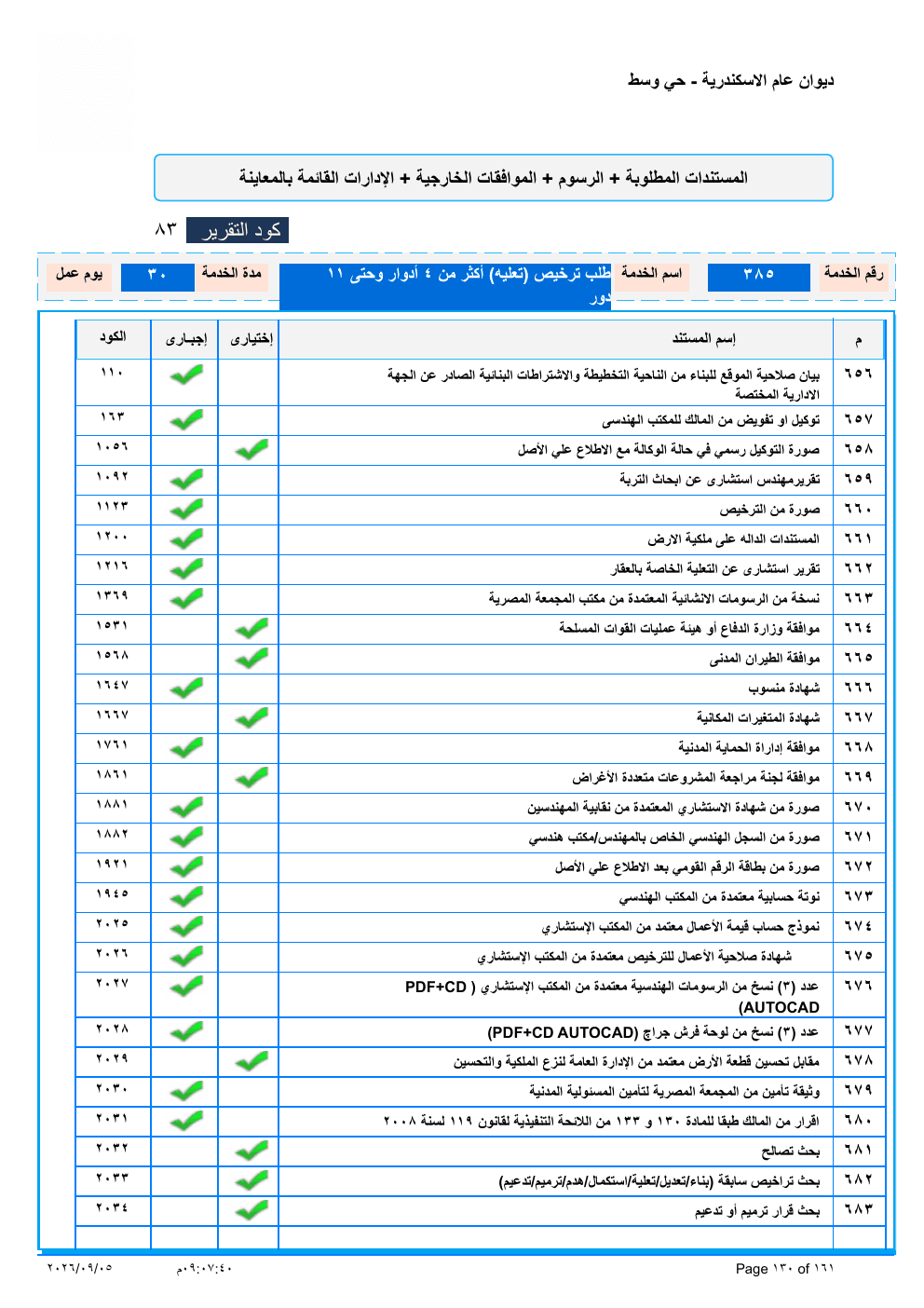

صفحة الخدمة من الكشف الرسمي (PDF)

صفحة الخدمة من الكشف الرسمي (PDF)

إرشادات عامة

القواعد العامة لـتراخيص البناء والتعلية والترميم وما يتصل بها

هذه قواعد هذا النوع من الطلبات كما وردت في القانون ومصادر رسمية وأخبار منشورة، وليست بديلًا عن كشف الحي أعلاه. قد تختلف التفاصيل لطلبك؛ تأكد من الحي قبل التقديم.

خطوات التقديم

  1. ١تقديم الطلب إلى المركز التكنولوجي مرفقًا به التعاقد مع مهندس معتمد والمستندات (ومنها المستند الدال على الملكية ووثيقة التأمين إذا كانت مطلوبة).
  2. ٢مراجعة ملف الترخيص خلال فترة تصل إلى 14 يومًا.
  3. ٣التعاقد مع مهندس إشراف ومقاول وتقديم العقود إلى المركز التكنولوجي.
  4. ٤فحص ملف الترخيص خلال 10 أيام، بما في ذلك تحديد الرسوم.
  5. ٥دفع الرسوم واستلام الترخيص خلال 48 ساعة من تاريخ السداد.
